[한국어] [Hỏi – Đáp] Tính năng APS khác gì với việc lên lịch sản xuất truyền thống?

(Được tư vấn chuyên môn bởi Chuyên gia giải pháp MES/APS tại Infoasia)

Bạn đang nhìn chằm chằm vào màn hình Excel lúc 5 giờ chiều, mồ hôi rịn ra trán. Đơn hàng VIP của đối tác Nhật Bản vừa bị phòng Kinh doanh đẩy lên sớm 3 ngày. Trong xưởng, máy phay CNC số 3 đang dừng bảo trì, còn tổ trưởng tổ lắp ráp thì báo cáo thiếu nhân sự. Bảng kế hoạch bạn dày công thức trắng đêm hôm qua giờ đây hoàn toàn vỡ vụn. Việc dùng Excel hay MRP cơ bản để lên lịch sản xuất đang biến những người quản đốc thành “thợ chữa cháy” bất đắc dĩ, luôn kiệt sức vì chạy theo sự cố thay vì kiểm soát chúng. Đã đến lúc bạn cần một cỗ máy tính toán thực sự: APS (Advanced Planning and Scheduling).

Tóm tắt ý chính (Key Takeaways):
– Việc lên lịch truyền thống dựa trên năng lực vô hạn (giả định luôn đủ người/máy), khiến kế hoạch dễ đứt gãy khi có sự cố thực tế.
– Hệ thống APS lấy dữ liệu từ ERP/MES để lên lịch theo năng lực hữu hạn (finite capacity), đảm bảo tính khả thi 100%.
– APS sở hữu khả năng mô phỏng kịch bản (What-If) trong vài phút, giúp bạn chọn phương án cứu vãn tiến độ với chi phí thấp nhất thay vì đoán mò.

Nỗi ám ảnh mang tên “Năng lực vô hạn” của Excel và MRP

Nhiều giám đốc sản xuất lầm tưởng rằng chỉ cần nhập định mức thời gian vào phần mềm MRP hoặc Excel là có ngay một lịch trình hoàn hảo. Sai lầm lớn nhất ở đây là các công cụ này tính toán dựa trên “năng lực vô hạn” (Infinite Capacity). Nghĩa là, hệ thống mặc định rải đều lệnh sản xuất xuống xưởng mà không thèm quan tâm xem ngày hôm đó có đủ khuôn mẫu hay không, nguyên vật liệu đã về tới kho chưa, hay anh thợ hàn bậc cao có xin nghỉ phép đột xuất không. Hậu quả tất yếu là kế hoạch trên giấy thì trơn tru, nhưng thực tế dưới xưởng lại xảy ra tình trạng “nút thắt cổ chai” (bottleneck), máy này chờ máy kia, bán thành phẩm (WIP) chất đống.

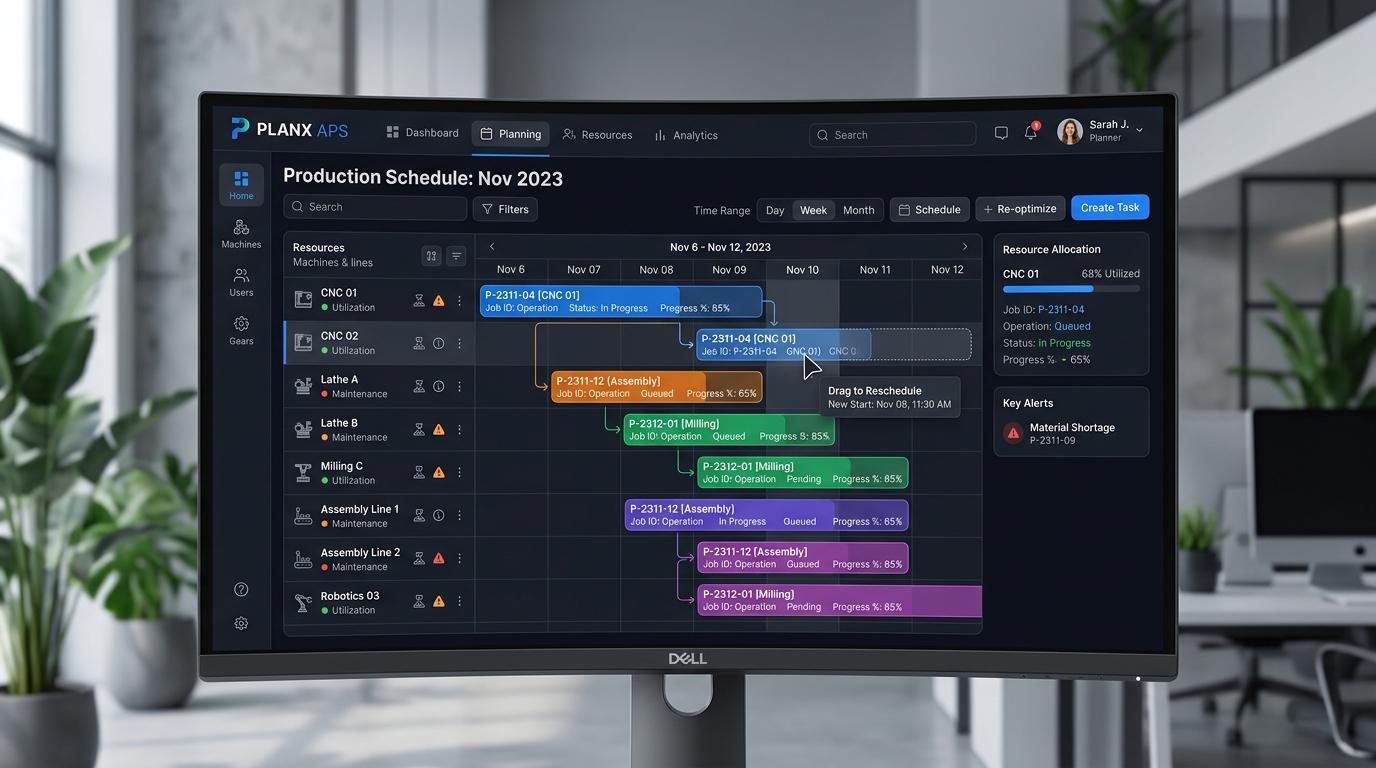

Giao diện kéo thả trực quan của phần mềm APS Infoasia
*(한국어) Ảnh này mang tính chất minh họa cho bài viết để người đọc dễ hiểu hơn

Tính năng APS định nghĩa lại cuộc chơi bằng “Năng lực hữu hạn”

Khác biệt cốt lõi khiến APS đắt giá nằm ở cơ chế lập kế hoạch dựa trên năng lực hữu hạn (Finite Capacity). APS không chỉ là một thuật toán lên lịch đơn thuần; nó hoạt động như một bộ não hút dữ liệu thời gian thực từ phần mềm quản lý tồn kho SAP ERPHệ thống thực thi sản xuất MES. Nó biết chính xác từng giây từng phút trạng thái của máy móc, số lượng vật tư sẵn sàng và năng lực của từng công nhân. Khi nhận lệnh sản xuất, APS tự động “xếp hình” các lệnh này vào những khoảng thời gian trống khả thi nhất. Nhờ vậy, lịch trình đưa ra không bao giờ bị quá tải, triệt tiêu hoàn toàn sự xung đột tài nguyên và đảm bảo dòng chảy liên tục theo triết lý Lean Manufacturing.

Bảng so sánh năng lực: Lập kế hoạch truyền thống vs APS

Dưới đây là sự khác biệt mang tính sống còn khi vận hành xưởng:

Tiêu chíLập kế hoạch bằng Excel / MRP cơ bảnHệ thống Lập kế hoạch Tiên tiến (APS)
Cơ sở tính toán tài nguyênNăng lực vô hạn (Giả định mọi thứ luôn sẵn sàng).Năng lực hữu hạn (Tính toán dựa trên giới hạn thực tế).
Khả năng phản ứng với sự cốChỉnh sửa thủ công toàn bộ bảng tính. Mất hàng giờ đến vài ngày.Tự động tính toán và dồn lại lịch trình trên Gantt Chart trong 5 giây.
Giao diện & Trực quan hóaBảng tính lưới 2D nhàm chán, khó nhìn ra nút thắt cổ chai.Biểu đồ Gantt trực quan, dễ dàng kéo thả và phát hiện ngay trạm bị kẹt.
Chất lượng giao hàng (OTIF)Thường xuyên trễ hẹn do sai lệch giữa kế hoạch và thực tế.Cam kết tỷ lệ giao hàng đúng hạn (OTIF) trên 95% do tính khả thi cực cao.
Biểu đồ Gantt Chart trực quan trong phân hệ APS
*(한국어) Ảnh này mang tính chất minh họa cho bài viết để người đọc dễ hiểu hơn

5 Kịch bản thực chiến chứng minh sức mạnh của APS

Để hiểu rõ hệ thống này giải quyết bài toán hóc búa như thế nào, hãy nhìn vào 5 ví dụ bằng con số cụ thể sau đây:

Kịch bản 1 – Khủng hoảng máy hỏng: Đang chạy đơn hàng 10.000 vỏ nhôm thì máy phay trục trặc, dự kiến sửa mất 8 tiếng. Thay vì hoảng loạn vạch lại Excel, APS tự động rà soát toàn bộ xưởng và chuyển 40% khối lượng công việc sang máy phay dự phòng số 2 đang chạy dưới tải. Nhờ sự điều tiết này, đơn hàng chỉ bị trễ 1.5 tiếng thay vì chết đứng suốt 8 tiếng đồng hồ.

Kịch bản 2 – Đơn hàng VIP xen ngang: Một khách hàng lớn yêu cầu sản xuất gấp 50.000 linh kiện trong 4 ngày. Thuật toán APS lập tức chạy mô phỏng “What-If” và chỉ ra rằng: Nếu ép đơn này vào, 3 đơn hàng nhỏ khác sẽ bị trễ 1 ngày. Dựa trên số liệu minh bạch này, bạn quyết định trả thêm 10% chi phí tăng ca cho tổ đột dập để vừa lấy được đơn VIP, vừa không làm mất lòng khách hàng cũ.

Kịch bản 3 – Tối ưu hóa thời gian Setup máy (Changeover): Xưởng nhựa của bạn phải đúc 5 mã hàng với 5 màu sắc khác nhau. Nếu xếp lịch thủ công, công nhân có thể xếp đúc màu Đen -> Trắng -> Đen, dẫn đến mất 120 phút súc rửa máy mỗi lần đổi màu. APS thông minh tự động nhóm các lệnh sản xuất theo thứ tự dải màu từ Sáng đến Tối (Trắng -> Vàng -> Đỏ -> Đen), kéo giảm toàn bộ thời gian chết (Downtime) xuống chỉ còn 45 phút/ngày.

Kịch bản 4 – Thiếu hụt nguyên vật liệu bất ngờ: Kho báo cáo cuộn thép cuộn M-300 bị lỗi chất lượng, lô thay thế 3 ngày nữa mới cập cảng. APS lập tức khóa các lệnh sản xuất cần thép M-300 lại trên hệ thống. Đồng thời, nó tự động kéo các lệnh sản xuất dùng thép M-200 (đang có sẵn trong kho) lên chạy trước để đảm bảo công nhân và máy móc không bị chết thời gian vô ích.

Kịch bản 5 – Cân bằng tải (Load Balancing) cho công nhân: Trong tổ lắp ráp có 20 người, nhưng chỉ 5 người có chứng chỉ hàn TIG. Bảng tính Excel thường chia đều khối lượng việc cho cả 20 người một cách cơ học. Hệ thống APS thì khác, nó tự động lọc và gán đúng 100% các công đoạn hàn TIG khắt khe về cho 5 nhân sự này, phân bổ các việc phổ thông cho 15 người còn lại, đẩy hiệu suất lao động toàn tổ (OEE) tăng vọt thêm 22%.

Mô phỏng kịch bản What-if trên hệ thống APS
*(한국어) Ảnh này mang tính chất minh họa cho bài viết để người đọc dễ hiểu hơn

5 Câu hỏi hóc búa từ Giám đốc nhà máy (FAQs)

Dưới góc độ một người trực tiếp gánh vác rủi ro nhà máy, tôi biết bạn vẫn còn những nghi ngờ về mức độ thực dụng của công nghệ. Hãy làm rõ chúng:

1. Nhà máy gia công theo đơn (Make-To-Order) quy mô chỉ 150 công nhân thì có “đao to búa lớn” quá khi dùng APS không?
Thực tế, nhà máy gia công (MTO) mới là đối tượng cần APS nhất. Vì bạn không sản xuất hàng loạt một mã, mà liên tục thay đổi sản phẩm, quy trình và vật tư mỗi ngày. Sự hỗn loạn này biến Excel thành thảm họa, và APS chính là công cụ duy nhất đủ sức sắp xếp hàng trăm lệnh sản xuất nhỏ lẻ đan xen nhau mà không bị dẫm chân.

2. APS có thể chạy độc lập mà không cần hệ thống ERP hay MES được không?
Rất khó và không nên. Tính chính xác của thuật toán APS phụ thuộc 100% vào dữ liệu thực tế (vật tư đang có bao nhiêu, máy nào đang chạy). Nếu không có ERP quản lý kho và MES đẩy dữ liệu từ xưởng lên theo thời gian thực, APS sẽ chỉ tính toán trên số liệu “chết” nhập bằng tay, quay lại vết xe đổ của các phần mềm MRP cũ kĩ.

3. Thuật toán của APS lấy cơ sở ở đâu để tự động tính toán thời gian chạy máy?
Hệ thống sử dụng hệ số “Routing” (Định tuyến sản xuất) và “Cycle Time” (Thời gian chu kỳ) chuẩn được thiết lập ban đầu. Trong quá trình vận hành, phần mềm MES sẽ liên tục đo đạc thời gian thực tế và gửi ngược về để APS dùng trí tuệ nhân tạo (Machine Learning) tự động học hỏi, điều chỉnh lại định mức cho các lần lập kế hoạch sau sát thực tế hơn.

4. Phần mềm APS xử lý thế nào nếu một nhân sự chủ chốt nghỉ ốm đột xuất?
Trên biểu đồ Gantt của APS, con người cũng được coi là một “Trạm tài nguyên hữu hạn” có gắn kỹ năng chuyên môn (Skills). Khi bạn cập nhật nhân sự A nghỉ ốm, hệ thống sẽ báo động đỏ những lệnh sản xuất đang gán cho người này. Chỉ với 1 cú click chạy lại thuật toán, APS sẽ tự động tìm kiếm nhân sự B (có skill tương đương đang rảnh rỗi) để trám vào thay thế tức thì.

5. Thời gian triển khai một phân hệ APS thường mất bao lâu và tỷ lệ thất bại có cao không?
Thời gian trung bình từ 3 đến 6 tháng tùy độ phức tạp của xưởng sản xuất. Tỷ lệ thất bại thường đến từ việc dữ liệu đầu vào (tồn kho, định mức BOM) của nhà máy quá lộn xộn, rác (Garbage In – Garbage Out). Nếu bạn đã chuẩn hóa dữ liệu kho và quy trình trên hệ thống nền tảng vững chắc, việc ráp APS vào sẽ cực kỳ mượt mà và sinh lời ngay lập tức.

Đừng để những rủi ro sản xuất nằm ngoài tầm kiểm soát của bạn thêm một ngày nào nữa. Đăng ký trải nghiệm buổi Demo giải pháp APS được tùy chỉnh riêng cho sơ đồ vận hành nhà máy của bạn tại INFOASIA để thấy cách công nghệ trực tiếp giải cứu hệ thống sản xuất.
